漕俞路立交43.66mT梁安装技术

字体:  小  中  大  | 打印 发布:  作者: 路桥吾爱搜集  来源: 网络  查看: 412次 评论: 0条 好评: 0分

摘要: 介绍漕俞路立交跨318国道43.66m“T”梁的安装技术方案和采取的优化施工技术。漕俞路立交跨国道43.66m“T”梁,考虑运输困难、自重117T、跨国道安装难度大等因素,采用现场预制,设置滑道,交通维护等并由两台150T汽车吊进行逐根安装。
关键字: 漕俞路 T梁 T梁安装技术方案

  一、引言:

  漕俞路立交跨国道43.66m“T”梁,考虑运输困难、自重117T、跨国道安装难度大等因素,采用现场预制,设置滑道,交通维护等并由两台150T汽车吊进行逐根安装。

  二、工程概况:

  漕俞路4标段主线K18孔为横跨318国道的T梁,该孔T梁梁长43.66m,其中东幅桥7片T梁为异型梁,梁长和斜交角度不等,梁长分别为42.699m~43.66m;西幅桥7片以及非机动车道4片T梁为标准梁。T梁梁高为2m,底宽55cm,采用C60高标号砼。

  考虑到T梁长度较长,自重大(最大起重量117T),又处于318国道上,架设时运输车辆无法完成转向,导致架设极其困难,另外运输成本也高,因此根据实际情况决定采用现场制作、运输以及吊装的方案。

  三、T梁预制场地布置及承载力计算:

  1、操作、囤梁场地的布置:

  场地布置在318国道南侧和主线的西侧,根据梁的长度、宽度和数量,场地布局为43m×45m,结构采用原地找平压实后铺设20cm道渣基础,再浇注10cmC20混凝土(为防止地基局部沉降而影响到T梁的质量,砼底部加铺Φ8mm@200mm钢筋网片)。

  2、纵横向牵引基础:

  考虑到T梁制作完毕后和架设前需要纵横向移动就位,而T梁本身自重很大,单片梁重量达到117吨,因此必须设置纵横向牵引基础。根据成本分析和力学计算,基础采用25cm×25cm的C25钢筋混凝土预制方桩,桩长采用6m,间距按0.5m布置;系梁采用C30钢筋混凝土,断面尺寸为80cm×60cm。

  3、力学计算及材料:

  (1)桩基承载力计算(按2m单体范围计算):

  梁体自重: G=2×46.8/2×2.5×1.05=123吨(单侧)

  单桩承载力:N=6×0.25×4×3.5=21吨

  方桩间距布置:n=123/21=5.85根。@=50cm

  (2)系梁内力计算以及配筋计算:

  系梁受力计算模型和弯矩计算如图(由VisualFE超静定计算):

  配筋计算:M=fy×Ag×(h-0.5×h)

  3.88×105=1600×Ag×(56.5-0.5×30)

  Ag=5.08cm2

  系梁受力计算模型和弯矩计算



  (3)单套模板材料数量表:

  竹筋板(2.44m×1.2m):n=200张

  木材:V=30m3

  四、吊装技术方案:

  1、起吊设备的选择:2台150T汽车吊进行抬吊。

  2、T梁的横向及纵向移动:如下附图所示:

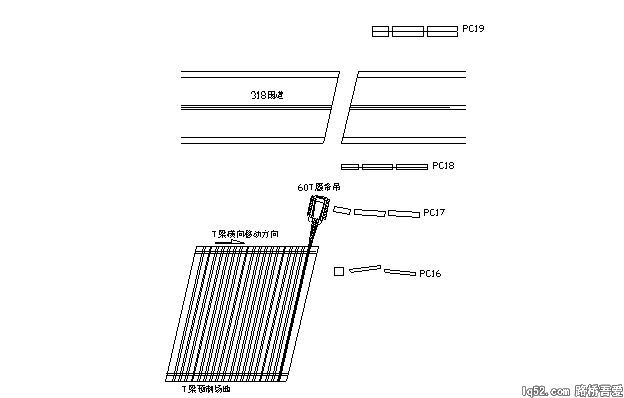

  (1)横向移动:将预制好的T梁,采用2台50T千斤顶顶升T梁,安放移动托架和四氟板等滑移装置。梁两端同样设置。采用二台5T卷扬机和滑轮组,将T梁自西向东横向移动至纵向移动滑道。

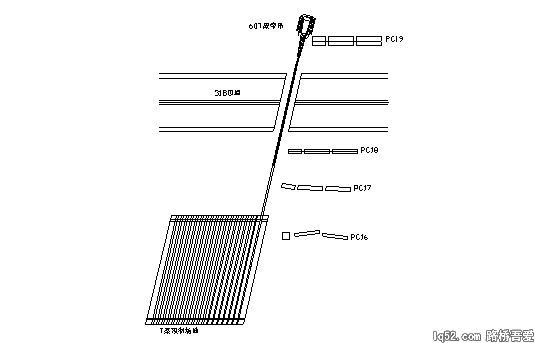

  (2)纵向移动:T梁至纵向滑道后,T梁北端采用65吨履带吊吊离地面,T梁南端继续采用托架和四氟板进行滑移(采用65T履带吊吊起北端梁为解决318国道上无法施工固定滑道,采用履带吊可以在每天完成架设后快速撤离现场,恢复交通)。履带吊在通过318国道时下面铺设2m×6m×0.04m的钢板,纵向牵引采用一台5T卷扬机和滑轮组将T梁移动至吊装位置(如下附图):

  附图一:



  附图二:

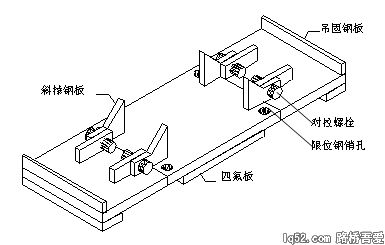

  附图三:T梁滑移装置效果图:



  3、T梁的吊装:

  (1)基础处理:场地平整、夯实,20cm道渣整平并铺筑路基箱板;

  (2)设备选用:采用两台150T汽车吊进行双机抬吊;

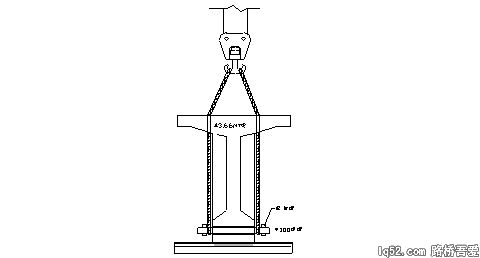

  (3)吊索选用:预留孔处钢销为Φ120mm,钢丝绳吊索采用4根Φ38mm(4m长),如下图所示:



  (4)T梁的吊装:采用两台150T汽车吊双机抬吊至架设位置:

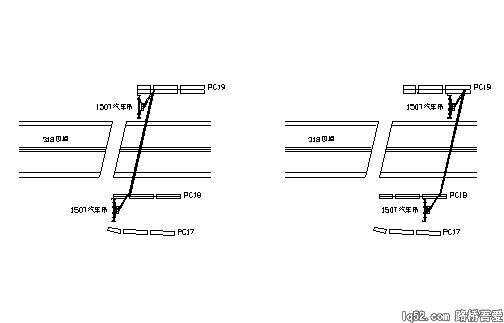

  如下附图所示:

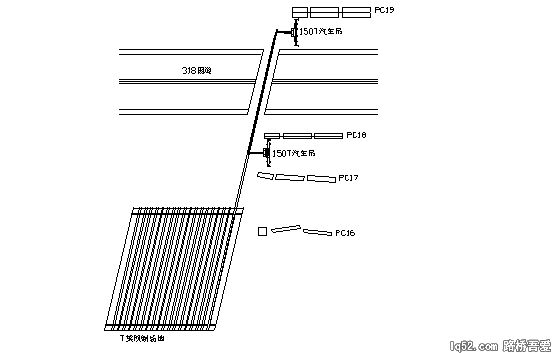

  附图一:起吊位置:


附图二:安装就位:



  五、吊装期间交通管理方案:

  由于该T梁是跨越318国道立交孔,公路北侧非机动车道在吊装时需停放一台150T吊机,为此北侧道路处于封闭状态,而南侧道路在T梁纵移到位时(所需时间约1.5小时)也处于封闭状态,在T梁吊上盖梁后,南侧道路才能开放交通。实际上是在两根梁移动和吊装间隙约1小时~1.5小时,才能开放南侧道路,为此我们设想吊装期间的交通管理方案如下:

  在PC19#墩北侧(318国道北侧桥墩)修筑一条7m宽的临时便道,吊装时供来住车辆通行,见下附图:

  上述方案为了缓解交通矛盾,吊装均在晚间进行,白天的道路恢复正常交通。

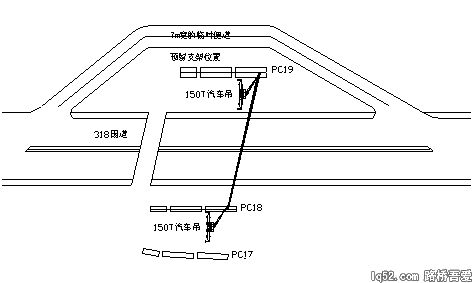

  如下吊装过程中临时便道及吊车停放位置示意图



  六、结束语:

  施工前根据各项施工控制和步骤,统筹安排各项施工技术,采用滑移装置协助吊装解决了T梁运输、吊装的难度,从“四控”(质量、安全、进度、成本)方面有了更好的保证,也为本工程获得“上海市市政金奖”奠定了基础。


Google


-5 -3 -1 - +1 +3 +5

评分:0

发表评论

【声明】 路桥吾爱刊载的资讯及其他内容均由网友提供分享 并且纯属作者个人观点,不表示路桥吾爱同意其说法或描述,仅为提供更多信息,也不构成任何建议。网友转载请注明原作者姓名及出处。如有侵犯到您的版权,请与我们联系,我们会马上进行重新整理!

信息搜索 便民服务

  • 标题:
  • 分类:

最近更新

  • 小箱梁设计指南
  • 缆索吊机施工技术简介
  • 资阳沱江二桥深水基础钻孔平台施工
  • 高性能混凝土的现状及发展趋势分析
  • 阜周高速公路桥面铺装施工方案
  • 钢管混凝土拱桥施工技术(图)
  • 水泥砼路面断板维修工程实例
  • 混凝土工程施工质量的控制
  • 连霍高速郑州段改建工程NO.3标桥梁拼宽施工技术
  • 沙特南北铁路工程混凝土的夏季施工方法探讨

本月热点

相关阅读

  • 世界级的京台高铁,啥时候可以通车(图)
  • 住房城乡建设部关于简化建筑业企业资质标准部分指标的通知
  • 港珠澳大桥主体工程今日全线贯通 能抗16级台风(图)
  • 中铁建老总向总理倒苦水:有国企200多空壳公司就为1事
  • 厘清竞争性谈判与竞争性磋商之差异(图)
  • 橡胶粉改性沥青SMA混合料性能研究(图)
  • 李克强主持召开国务院常务会议部署推进城市地下综合管廊建设 扩大公共产品供给提高…
  • 李克强剑指中国“地下”问题 力推综合管廊
  • 国务院关于取消和调整一批行政审批项目等事项的决定
  • 粤赣高速河源段匝道断裂 多辆大卡车坠落(图)
  • 城市地下综合管廊工程规划编制指引
  • 25号联合令:基础设施和公用事业特许经营管理办法.doc
  • 管清友:PPP模式的五大关键
  • 在城市地下综合管廊规划建设培训班座谈会上的讲话
  • 关于推广运用政府和社会资本合作模式有关问题的通知
  • 国务院关于创新重点领域投融资机制 鼓励社会投资的指导意见
  • 国务院办公厅关于加强城市地下管线建设管理的指导意见
  • 2014年某道路工程二监办监理工作总结
  • 庆镇二级路汇报材料
  • 成都隧道发生疑似瓦斯爆炸 致22人受伤 一人死亡(图)

赞 助 商

点击这里给我发消息 加入【路桥吾爱-lq52.com】QQ群 | 交流论坛 | 站点地图 | 友情链接 | 空间列表 | 站点存档 | 手机访问 |

路桥吾爱 2001-2012 湘ICP备16018960号-1
